重點為根據《田徑設施標準手冊》和相關規范標準對已完工田徑場基礎進行測量、定位和質量驗收,使塑膠跑道建設更科學,更有質量保障。
1.基礎平整度檢測
以塑膠跑道的曲直分界線為界,直道沿橫向與縱向每3m標一個點,彎道以圓心點為圓心,用經緯儀每5″做一放射狀線,每3m標一個點,將3m直尺輕放于任何相鄰兩點之間,用塞尺測量最大局部凹陷,每組30個測量點,并記錄于場地平面圖上。要求平整度合格點數(塞尺讀數≤4mm)≥85%以上為合格。
2.基礎坡度檢測

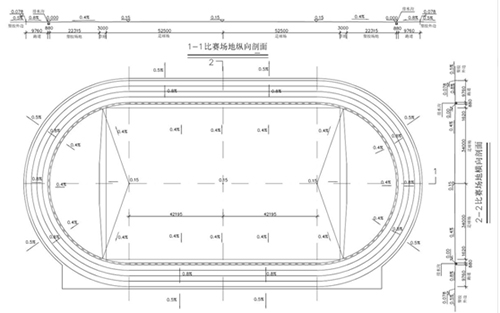

用經緯儀自塑膠跑道分界線開始,直道每10m標一組點,彎道以圓心為圓心點每15°標一組點,每組點包括內道內沿和外道外沿兩點,再用水準儀測量每點的標高,并計算每組兩點的高差和內道及外道同道上相鄰兩點的高差。要求跑道基礎橫向坡度0.5%到1%,縱向坡度≤1‰。
3.基本點復測
用全站儀(2″級)測量兩個圓心和通過圓心的直徑放射線與第一、六道相關點的準確性,如果發現誤差須及時報告并作相應調整。
4.基礎層質量驗收
a、
塑膠跑道建設基礎要求無明顯裂縫,表面均勻堅定,無麻面,接縫平順光滑,邊際線角清晰,無缺陷。
b、經灑水或大雨后無明顯積水和波浪現象。
c、基礎的養護期應達到21天以上。
